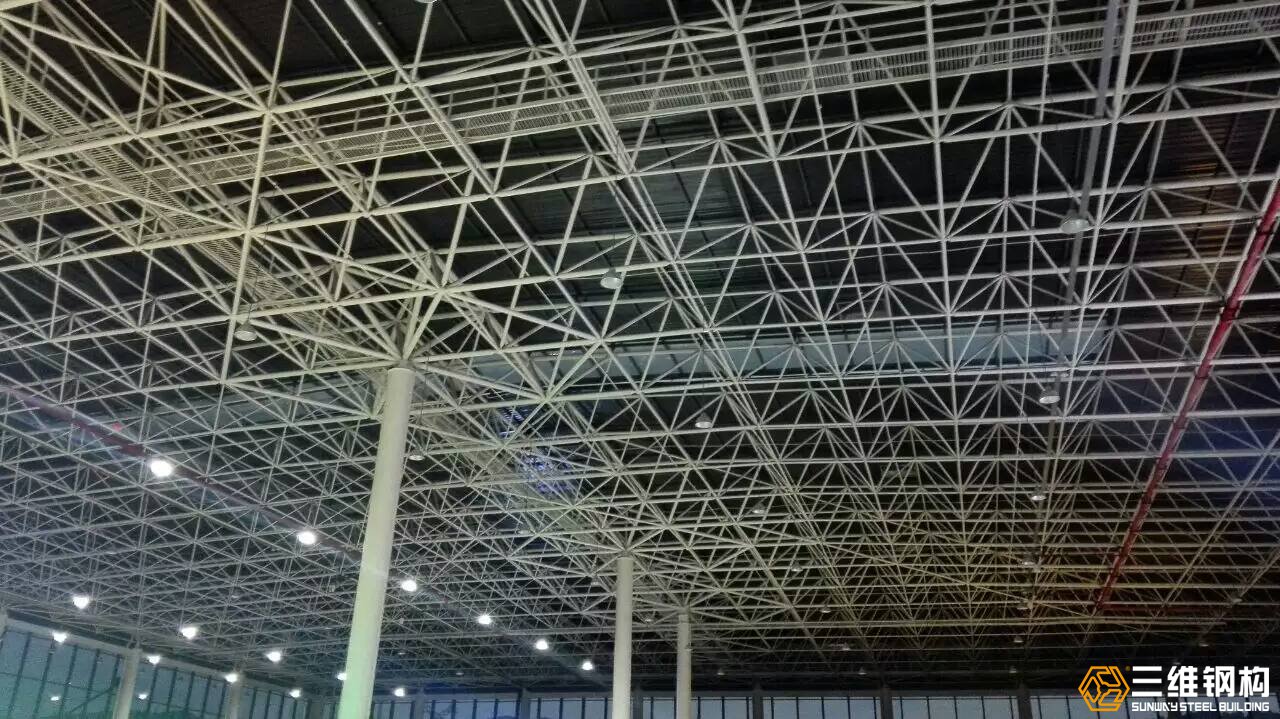

体育馆屋盖网架工程安装工艺流程
文章出处:三维钢构
人气:391发表时间:2019-06-29
钢网架技术以其结构简单、跨度大、减少立柱、自重轻、投资少等特点已广泛应用于大型屋面、楼面等。钢网架节点形式有钢板焊接节点、焊接球节点、螺栓球节点等;常用连接形式有:平面衍架式、四角锥体和三角锥体等;安装方式一般采用:高空散拼法、分条分块安装法、高空滑移法、整体吊装法等。
一、工程概况
某体育馆屋盖网架为螺栓球节点网架:跨度60m×70m,4200m2,双坡屋面,网架结构起坡,网架厚度最大3.8m。网架球节点和套筒采用45#钢,高强螺栓采用40Cr钢,网架杆件、支座、支托均采用A3钢,金属屋面采用镀锌彩钢板+钢檩条+保温棉+镀锌彩钢板+钢檀条,周边封板为单层镀锌彩钢板。为保证施工工期和工程质量,降低工程成本,本网架工程施工分为工厂生产和现场施工安装两个阶段。为保证零部件的尺寸精度和质量,螺栓球网架的零部件全部在工厂采用机械加工的方式制造而成,主要零件有:钢球、杆件、六角套筒、锥头(或封板)、高强螺栓、销子、支座、支托。各零部件加工质量均按照《钢结构工程施工及验收规范》(GB50205-95)、《网架结构设计与施工规程》JGJ7-91、《网架结构工程质量检验评定标准》JGJ78-91等国家标准规范的要求进行检查、验收和小单元拼装合格后才能进场。
二、网架安装
(一)安装前准备工作
1、安装前对网架支座轴线与标高进行验线检查,网架轴线、标高位置必须符合设计要求和有关标准规定。
2、安装前对支座混凝土强度进行检查,混凝土强度必须符合设计要求和国家现行有关标准的规定后才能安装。
3、搭设满堂红脚手架,放线布置好各支点位置与标高。并设计布置好临时支点,临时支点的位置、数量经过验算确定。
4、临时支点选用千斤顶逐步调整网架高度。
(二)网架安装工艺流程
1、本工程的施工,根据现场条件采用高空散装法进行安装,把网架零部件垂直运输至安装平台分散堆放,后根据安装图编号分别对号安装。为确保网架的安装轴线正确,我们研究后决定先安装对应支承点连接一榀网架,等支座位置校正后再由一边向另一边安装以减少积累误差。
2、网架具体安装步骤:
(1)下弦杆与下弦球的组装:
根据安装球的编号先固定下弦球,找准中心连接下弦杆与另一头水准测量对角尺寸正确后进行点焊。
(2)腹杆的组装:
安装腹杆时必须校正上弦杆和下弦杆的位置,后进行焊接。腹杆与上弦球的组合就成为向下四角锥,腹杆与上弦球连接的高强螺栓全部拧紧,腹杆下面连接下弦球进行点焊,主要是为上弦杆的安装起调整作用。
(3)上弦杆的组装:
四根上弦杆组合即成向上四锥体系,上弦杆安装顺序由内向外,根据已装好的腹杆锥体排列,高强螺栓先后拧紧(包括松动的腹杆)。整一榀装好后,再按以上方法依次安装第二榀,直至安装完毕。整个安装过程中,必须随时检查螺栓的拧紧、焊接质量、支承点轴线的偏差、网架安装时产生的挠度,如碰到问题须及时调整解决。
3、网架的检测
根据《钢结构工程质量检验评定标准》GB50221-95和本工程设计技术要求对网架的安装进行检测,纵、横长度±30mm,周边支座高不大于15mm,最大不大于30mm,杆件弯曲矢高不大于5mm,分别用水准仪钢尺和拉线的方法检测,自检完毕后,填入验收资料中。
